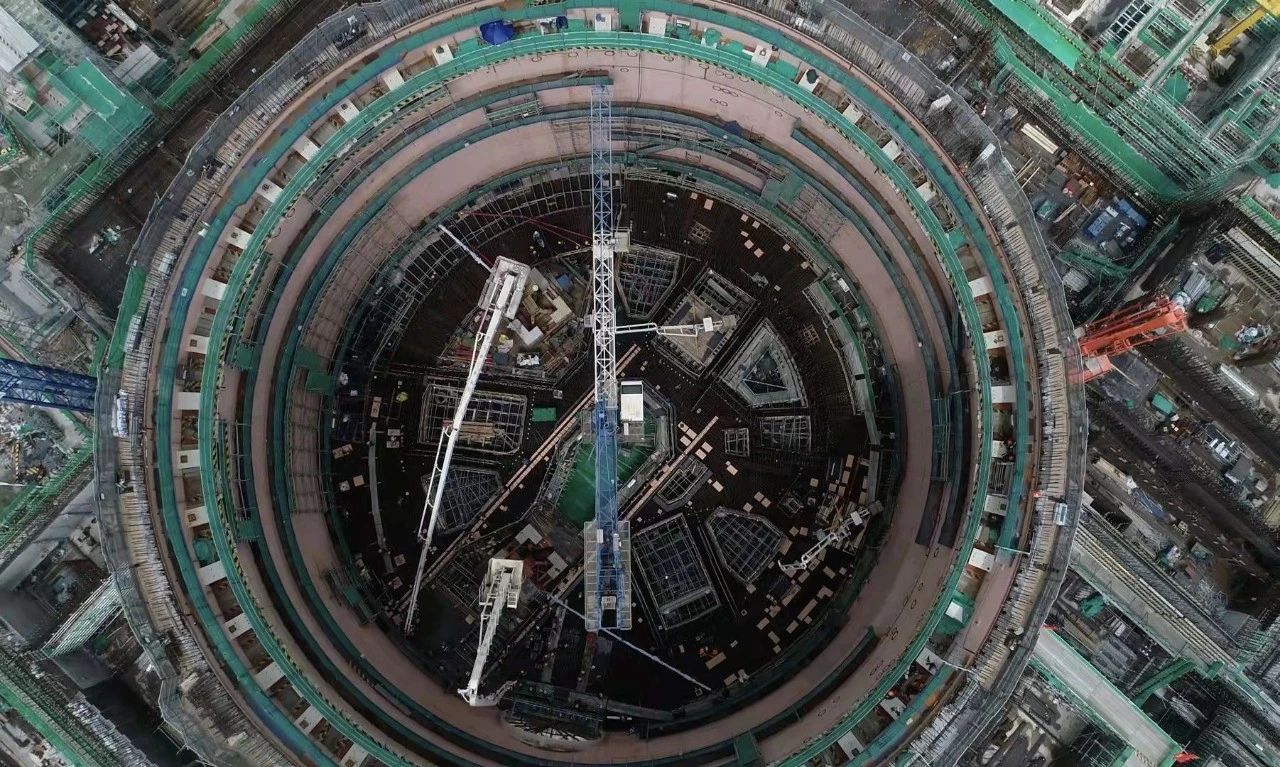

7月2日22時28分,華龍一號批量化建設工程——中核集團福建漳州核電1號機組反應堆廠房內部結構+16.5米平臺混凝土澆筑完成。至此,漳州核電工程1號機組取得了施工關鍵路徑上的重要進展,為后續安裝工作騰挪了較大的空間。
+16.5米平臺是核電站反應堆廠房最重要的大型設備運轉層,鋼筋密集,埋件精度要求高,鋼筋總量966噸,各種預埋件和套管880余件。本次混凝土澆筑歷經41小時58分鐘,澆筑量1840.5立方。
澆筑過程中,漳州核電項目管理大團隊始終堅持安全第一,質量第一,漳州能源、中核工程、中核咨詢、中核二四夜以繼日,層層把關,黨員干部深入一線,模范帶頭,保質保量完成了這個重大的工程節點。據悉,目前漳州項目設計、采購、施工和調試準備進展全面受控,后續漳州核電1號機組有望于10月底開頂施工,完成所有主設備的先行引入和穹頂?shù)跹b。
