法國當?shù)貢r間2021年10月27日,國際熱核聚變反應堆組織(ITER)宣布TAC1聯合體團隊成功實現主機安裝第一階段任務,具備吊裝真空容器的條件。
中核集團董事長余劍鋒與ITER組織總干事Bigot互致賀信。
余劍鋒代表中核集團向Bigot及ITER組織表示熱烈的祝賀:
這是國際核能合作領域的巨大成就,代表了我們向利用核聚變造福人類的愿景又邁進了一步;中核集團將繼續與ITER組織并肩攜手,推動國際大科學工程的進展,最終實現解決人類未來能源問題的終極目標。
ITER組織總干事Bigot向中核集團聯合體團隊致以衷心的祝賀和感謝:
TAC1聯合體與ITER組織、監理公司CMA,以及其它承包商密切協作,克服項目初期的各種困難,展現了技術實力、團隊意志、敬業精神和專業素養;主機安裝第一階段任務的各個里程碑節點都是聚變裝置大科學工程的首次實踐,TAC1聯合體展現了面對困難和挑戰的意志和決心,以及解決技術難題的能力,有力地推進了項目的進展;ITER組織將繼續支持TAC1項目,秉持“大團隊(One Team)”的理念,齊心協力,實現后續的聚變工程節點。
2019年9月30日,中核集團中國核電工程有限公司牽頭,核工業西南物理研究院、中國核工業二三建設有限公司、中科院等離子體物理研究所、法國法馬通公司等單位組成中法聯合體,與ITER組織簽署TAC1項目工程總承包合同。
TAC1安裝標段工程是ITER托卡馬克裝置最重要的核心設備安裝工程,其重要性相當于核電站的反應堆、人體里的心臟,主要工作為杜瓦、超導磁體和饋線系統的安裝。ITER是目前世界上最大的聚變反應堆實驗工程,其復雜程度和技術難度均超過了已經大量建造運行的裂變反應堆,TAC1安裝工程沒有成熟的經驗可以直接借鑒,涉及重大的技術挑戰,包括大尺寸或大重量部件吊裝、高真空或超高真空部件安裝、超導部件安裝和連接等。
自承擔ITER 項目以來,TAC1聯合體在中國國際核聚變能源計劃執行中心全面指導、中核集團產業開發與國際合作部統籌協調和聯合體各方后臺強力支持下,摸索建立了一套適應國際化項目的管理體系,逐步在中法聯合體內部以及與業主、監理、分包商之間形成強大合力。面對法國當?shù)匾咔橛绊懀琁TER項目部堅持抗疫、施工兩不誤,始終保持高度警惕,兩線作戰,克服了進度要求緊、技術問題和變更多、技術要求高等困難,已成功實施杜瓦底座、杜瓦下部筒體、杜瓦底座冷屏、極向場線圈PF6/PF5、底部校正場線圈BCC4/BCC5等重大設備的安裝里程碑節點,按時、保質、安全地完成了階段性合同任務,順利地跑完了聚變安裝的“第一棒”。
延伸閱讀
2020年5月28日
完成杜瓦底座吊裝。2020年5月28日國際熱核聚變實驗堆重達1250噸的杜瓦底座平穩落位于托卡馬克裝置基坑內臨時支撐上,杜瓦底座吊裝工作圓滿完成,拉開了ITER主設備安裝的序幕。
2020年8月31日
完成杜瓦下部筒體吊裝。杜瓦下部筒體吊裝是ITER重大工程安裝啟動儀式后的第一個重大部件安裝。
2021年1月14日
完成杜瓦底座冷屏(LCTS)的吊裝就位,LCTS銀質涂層面板的設計是為了最大限度地減少輻射熱負荷,避免熱量到達超導磁體,超導磁體的運行溫度為零下269℃。
2021年4月21日
極向場超導線圈PF6安裝就位,極向場線圈PF6由聯合體成員單位中科院等離子體物理研究所制造,歷時七年多,是所有ITER超導磁體中最底層的、重量最大的部件,也是國際上研制成功的重量最大、難度最高的超導磁體之一。
2021年9月16日
托卡馬克裝置的最后一個下部主要磁體部件——極向場超導線圈PF5成功落位,PF5線圈是ITER超導磁體中第二個安裝到位的大型線圈部件。
2021年10月26日

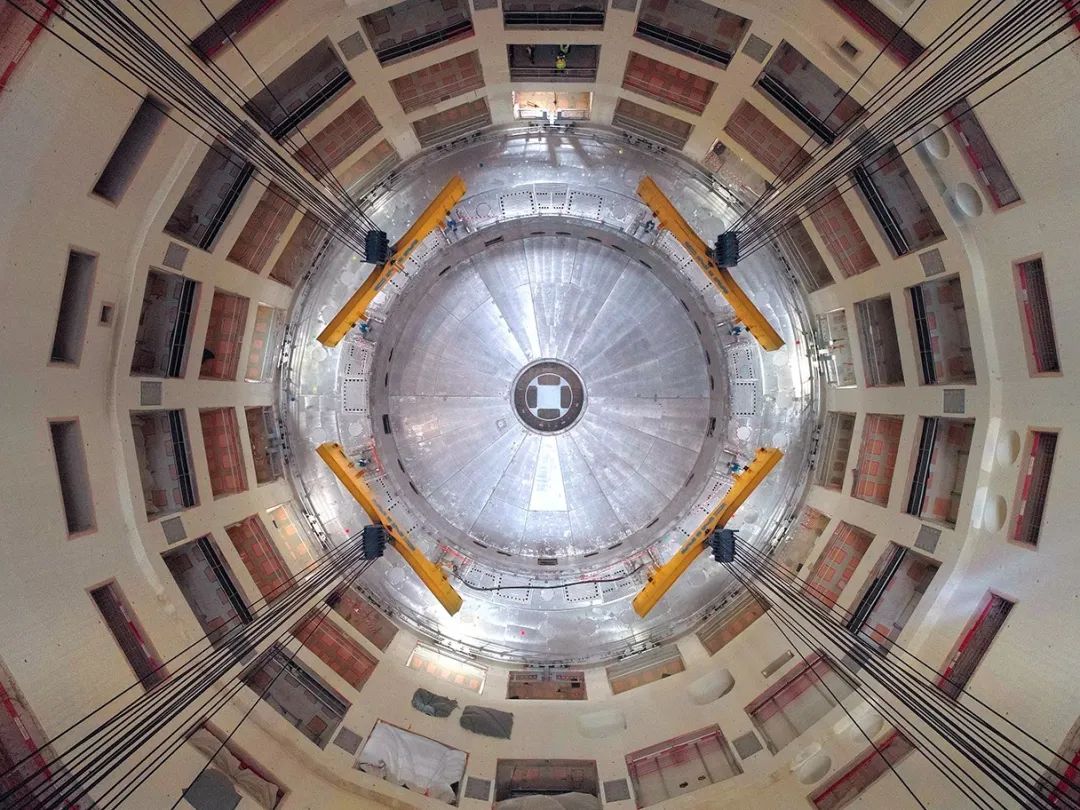

底部校正場線圈BCC#5吊裝就位,標志著托卡馬克主機安裝第一階段任務完成,實現Pit Ready,具備吊裝真空容器的條件。后續將開展饋線系統、中心螺線管以及未來托卡馬克主機新一階段的安裝工作。
ITER國際大科學工程有中國、美國、俄羅斯、日本、韓國、印度和歐盟7個成員方,涉及35個成員國,是高度國際化的國際組織。TAC1聯合體將始終恪守國際承諾,勇挑重?fù)?dān),與國際同行齊心協力,持續致力于ITER大科學工程的管理和實施,追求能源可持續發展的未來,為推進ITER項目建設繼續貢獻中國智慧和中國力量。
